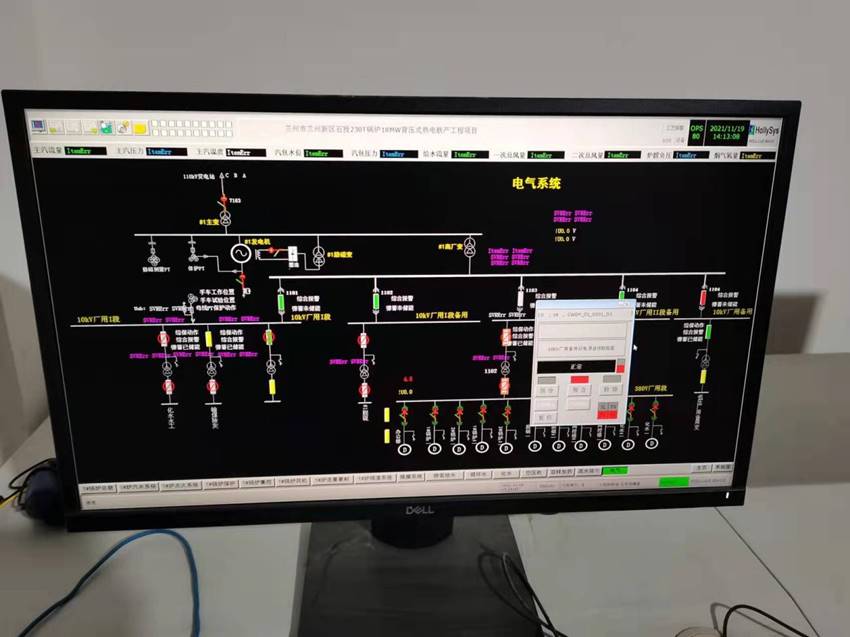

2021年11月19日下午14時16分,蘭州新區熱電聯產項目廠用帶電一次成功;2021年11月29日,設備單機試運行一次成功;11月30日,主廠房10kV廠用兩段均已帶電,運行正常。

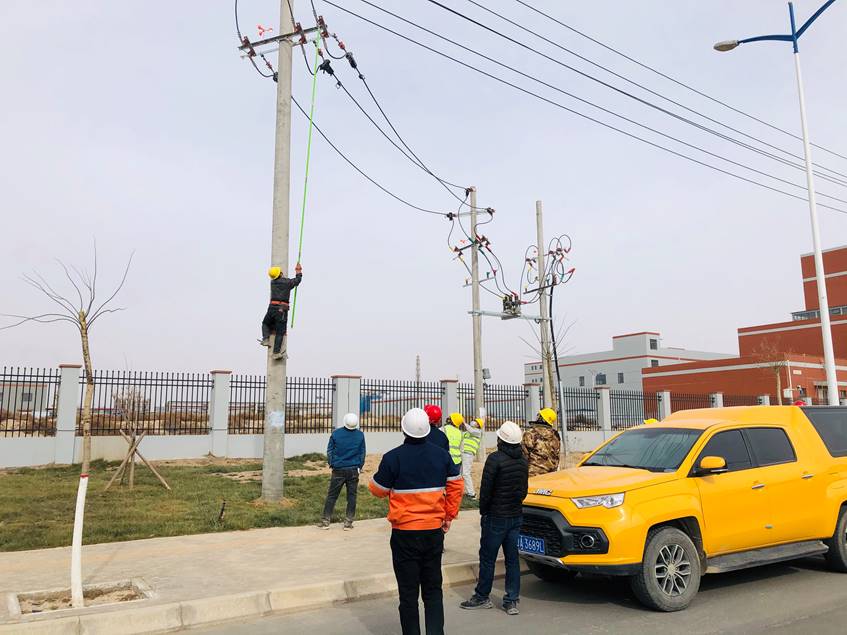

蘭州新區熱電聯產項目廠用帶電通過“T”接蘭州新區化工園區110kV勝利變128關山路東線35-13#桿,引至架設輔桿處柱上斷路器,合柱上斷路器送電至主廠房配電室10kV備用段工作進線柜。通過主廠房配電室10kV備用段給10kV工作Ⅰ段、10kV工作Ⅱ段、廠用PC備用段受電。本次廠用受電范圍為10kV外線、10kV備用段、廠用低壓備用變壓器和廠用PC備用段。
此次廠用帶電工作的順利完成, 為下一步分系統設備調試和試運行提供了穩定可靠的電源保證,也為年內1#鍋爐點火計劃的順利實現奠定了堅實的基礎。
